Sa­nie­rung Frei­bad Rot­kreuz

Sa­nie­rung Bä­der­tech­nik Frei­bad Rot­kreuz
Bild Le­gen­de:

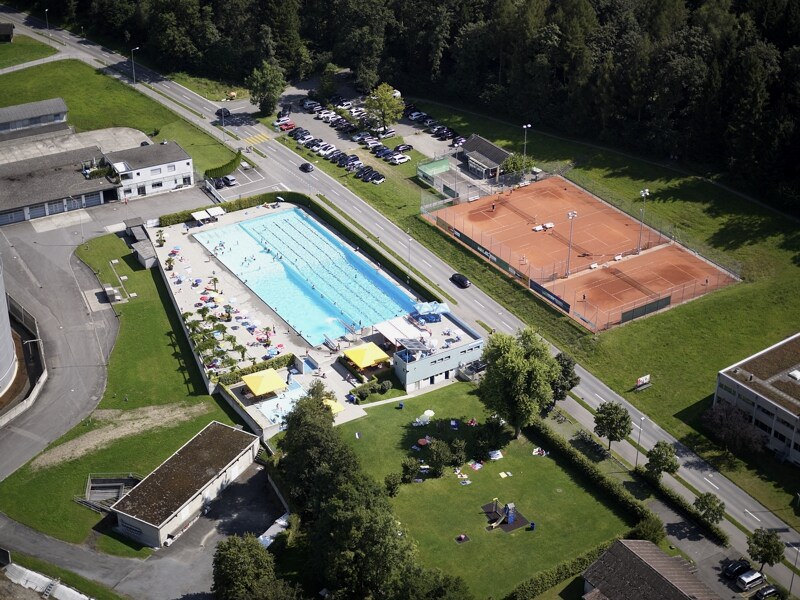

Luft­bild Frei­bad Rot­kreuz

Pro­jekt­be­schrieb

Im Win­ter­halb­jahr 2021/2022 wer­den Bau­mass­nah­men zur Sa­nie­rung des Frei­bads Rot­kreuz um­ge­setzt.

Dabei wer­den die Schä­den am Schwimm­be­cken aus­ge­bes­sert und das Be­cken wird mit Edel­stahl aus­ge­klei­det. Um die Was­ser­qua­li­tät lang­fris­tig si­cher­zu­stel­len, wer­den Be­cken­hy­drau­lik und Um­wälz­leis­tun­gen norm­ge­recht an­ge­passt. Wei­ter wird die Ba­de­was­ser­auf­be­rei­tungs­an­la­ge auf­ge­rüs­tet und er­gänzt.

Mit einem Zwi­schen­bo­den wird der be­lieb­te Nicht­schwim­mer­be­reich ver­grös­sert. Zudem ist eine neue Trep­pe für den er­leich­ter­ten Ein­stieg ins Schwimm­be­cken vor­ge­se­hen. Das Kin­der­plansch­be­cken wird eben­falls in Edel­stahl­aus­füh­rung sa­niert und mit einem neuen Was­ser­spiel sowie einem Son­nen­se­gel er­gänzt. Mit dem An­schluss an das Fern­wär­me­netz ab dem Jahr 2024 kann das Ba­de­was­ser um­welt­freund­lich be­heizt wer­den, so dass be­reits im Mai eine be­hag­li­che Was­ser­tem­pe­ra­tur er­reicht wird. Aus en­er­ge­ti­schen Grün­den ist ein be­heiz­tes Schwimm­be­cken nachts immer ab­zu­de­cken. Die Un­ter­brin­gung die­ser Schwimm­be­cken­ab­de­ckung er­folgt unter einem Holz­po­dest an der öst­li­chen Stirn­sei­te. Das Holz­po­dest er­streckt sich bis zur Hecke an der Grund­stücks­gren­ze und bil­det eine at­trak­ti­ve Auf­ent­halts­flä­che. Zur Er­hö­hung der Si­cher­heit wird eine Un­ter­was­ser­de­tek­ti­on in­stal­liert.

Be­ginn: 2018

Ende: Mai 2022

Was bis­her ge­schah

Wann Was
14. Mai 2022 Fei­er­li­che Er­öff­nung des sa­nier­ten Frei­bads
Au­gust 2021 bis Mai 2022 Rea­li­sie­rung des Bau­vor­ha­bens
03. Mai 2021 Bau­be­wil­li­gung
09. Sep­tem­ber 2020 Ge­neh­mi­gung des Bau­kre­dits an der Gemeindeversammlung
2020 Pro­jek­tie­rung
2018 Stu­die zum Sa­nie­rungs­be­darf

Nächs­te Schrit­te

Wann Was
2022 / 2023 In­iti­ie­rung 2. Etap­pe: Sa­nie­rung Gar­de­ro­ben und In­fra­struk­tur

Bil­der

Weitere Informationen

Auf­trag­ge­ber

Patrick Wahl


Ge­mein­de­rat

Pro­jekt­lei­tung

Kerstin Paterson


ex­ter­ne Pro­jekt­lei­te­rin
